一、鋼筋原料質量控制1、原材料進入現場后,項目部項目經理組織相關人員對鋼筋的型號、規格和外觀進行質量驗收,檢查出廠證書、試驗報告、鋼筋標志和鋼筋上的標志。標記的供應商名稱、品牌號、爐號(批號)型號、規格、重量應保持一致。

(1)熱軋光圓鋼筋
①鋼筋直徑允許偏差和不圓度應符合下表規定:
公稱直徑
允許偏差
不圓度
6~12
±0.3
≤0.4
14以上
±0.4
②長度允許偏差:直鋼筋長度允許偏差范圍為0~ 50 mm。
③鋼筋實際重量與理論重量的允許偏差應符合下表規定:
公稱直徑
實際重量與理論重量的偏差(%)
6~12
±7
14~22
±5
④盤重:按盤卷交付的鋼筋,每條盤條的重量應為≥500kg,每盤重量應≥1000kg。
(2)熱軋帶肋鋼筋
①長度允許偏差:定尺長度交付時允許偏差為0~ 50 mm。
②鋼筋實際重量與理論重量的允許偏差應符合下表規定:
公稱直徑
實際重量與理論重量的偏差(%)
6~12
±6
14~20
±5
22~50
±4

2.鋼筋進場后,應盡快完成檢驗、見證取樣、見證送檢。檢驗結果出來前不得使用,原材料應當?shù)胤獯妗?br/>
3.鋼筋存放
(1)堆放場地C硬化素混凝土或礫石,并設置排水坡度。
(2)按等級、品種、直徑、廠家堆放堆放,并放置標志,注明產地、規格、品種、數量、復試報告號、質量檢驗狀態。
(3)樁基或混凝土基礎架空,不同型號的鋼筋用型鋼隔開,架空高度不低于300mm。
二、鋼筋加工質量控制1.切斷鋼筋
切割機用于切割,連接接頭應平整,不得有馬蹄形或斜面。

鋼筋端部未切平

鋼筋端部平整

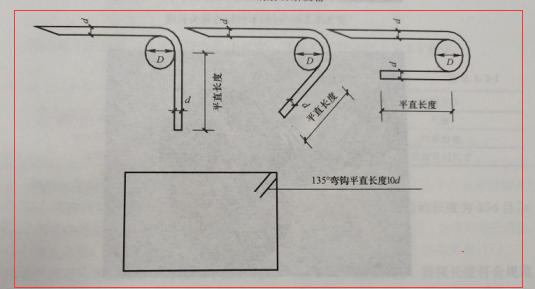

2、Ⅰ鋼筋的末端需要180°彎曲結構,彎曲直徑D取鋼筋直徑D的5倍,直徑部分長度取鋼筋直徑D的5倍;鋼筋鉤135°、 直部長度≥10d 5mm和75mm;位于主筋搭接范圍內的箍筋彎曲直徑應增加主筋直徑。

3.直螺紋鋼筋絲頭加工要求
(1)軋制過程中,每加工10個絲頭應檢查一次絲頭尺寸和螺紋扣,發現偏差差,必須及時調整滾絲機。鋼筋剝肋過程只允許一次, 加工過的絲頭不得二次剝肋,不合格的絲頭必須切斷重新加工。
(2)絲頭長度應滿足產品設計要求,為標準套長度的1/2.,其公差為 2P (P為螺距)。牙形飽滿完整,無斷牙和禿牙缺陷,牙頂寬度超過0.6mm禿牙部分的累計長度不得超過一個螺紋周長,不完整螺紋扣的累計長度不得超過兩個螺紋周長。
(3)通端螺紋環可順利旋入螺紋,達到旋合深度;允許止端螺紋環與端部螺紋部分旋合,旋入量不得超過3P。

(4)鋼絲頭加工合格后,一端擰同規格的保護帽,另一端擰同規格的連接套筒,防止裝卸、搬運或混凝土施工過程中的污染和損壞。根據鋼筋直徑選擇不同尺寸的塑料保護套,保護套長度應比螺紋長10~20mm,保護套的一端應關閉。 加工后的絲頭格堆放整齊。
注:圖片來自網絡,圖片與本文無關。歡迎前輩和同事批評指正。請?jiān)谠u(píng)論區發表意見和建議。
